呼和浩特将于10月15日正式供暖

2014年10月14日16:12   正北方网 微博 收藏本文

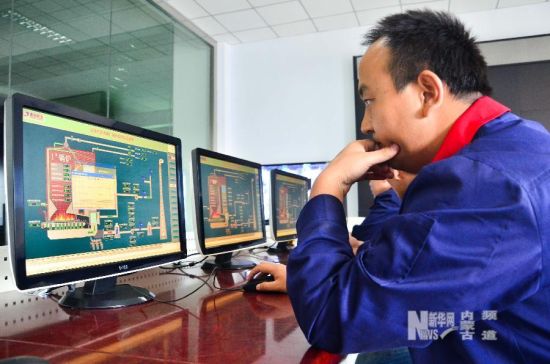

10月13日,呼和浩特富泰热力巴彦热源厂工作人员在操作间实时监控锅炉水温。10月13日,呼和浩特富泰热力巴彦热源厂工作人员在操作间实时监控锅炉水温。

10月13日,呼和浩特富泰热力巴彦热源厂工人点燃供暖季“第一把火”。10月13日,呼和浩特富泰热力巴彦热源厂工人点燃供暖季“第一把火”。
10月13日,呼和浩特富泰热力巴彦热源厂工人在运煤车间内忙碌。10月13日,呼和浩特富泰热力巴彦热源厂工人在运煤车间内忙碌。

  距离一年一度供暖期越来越近,天气也日渐变冷。作为保障首府市民过“暖冬”的部门,目前各单位、各供暖企业准备得如何?能否及时送暖到市民家?记者进行了探访。

  350万平方米延期供热

  供暖期前夕,记者从呼市富泰热力公司了解到,截至目前,该公司实施煤改气锅炉主体建设已完成,水电系统已接通,仅有燃气系统受特殊设备安装及施工影响未接通,致使10月15日不能如期供热,共涉及供热面积350万平方米。

  上年度采暖期结束后,呼市富泰热力公司实施一次管网更新改造3公里,二次管网更新改造70多公里,涉及供热面积150余万平方米。

  呼市富泰热力公司负责人贾志忠介绍,目前,该公司各项供热前准备工作已到位,涉及供热区域5座燃煤锅炉房从12日开始陆续上煤,去年完成煤改气的锅炉房均达到如期供热条件。仅有今年实施煤改气工程的大东园、林带南、桥靠、长乐宫、电机小区锅炉房至今因燃气系统特殊设备还没有到位,整体施工仍处于协调状态,涉及供热面积350万平方米将会延期供热。预计延期供热时间为4天左右,其余供热区域15日点火升温,本采暖期整体供热能力达到2000多万平方米。

  旭阳热力提前开栓供热

  近日随着首府天气降温,呼市旭阳热力10月12日提前为热用户开栓送热,以此确保居民温暖度日。

  12日上午,家住八一小区的居民段女士高兴地说:“承担我们小区供热的企业,已连续几年都在正常供热期前送热,从10月10日开始,家里的暖气就有了热度。”

  据了解,旭阳热力从今年5月份开始对所有供热设备进行检修改造,共改造本供热区域二次管网2公里,铺设一次主管网500多米,拆并整合内蒙古电大、呼市商贸旅游学校、内蒙古第四医院、府兴营西四座燃煤锅炉房,共有8台锅炉,整合供热面积30万平方米。同时对本供热区域老旧小区中的12栋楼房576户居民进行了供热分户改造,全力保障本采暖期温暖达标供热。

  呼市旭阳热力公司王勃总经理介绍,从2011年至2014年,该热力公司共拆并整合22座锅炉房,涉及33个燃煤锅炉,共改造一次供热管网8公里,二次供热管网25公里。于本年度采暖期开始前,经过对所有供热设备检修改造,到12日,煤储量达到35000吨,已对所属150万平方米供热区域提前开栓供热,让热用户提前享受到温暖。

文章关键词: 呼和浩特 热力 供暖
